Việt Nam tự đóng mới giàn khai thác trên biển

Chúng tôi có mặt tại cảng hạ lưu dịch vụ dầu khí PTSC VÅ©ng Tàu vào những ngày này, được chứng kiến khối lượng công việc khổng lồ cá»§a những người thợ cÆ¡ khí dầu khí.

Tận mắt chứng kiến những chân đế và khối thượng tầng giàn khoan nặng hàng nghìn tấn được chế tạo, lắp đặt và vận chuyển ngoài khÆ¡i xa hàng trăm hải lý, khó có thể tin nổi ngành cÆ¡ khí trong nước Ä‘ã làm được những việc mà cách Ä‘ây 10 năm chỉ có trong mÆ¡.

Liên tiếp phá ká»· lục

Bãi lắp ráp kim loại thuá»™c cảng dịch vụ dầu khí VÅ©ng Tàu rá»™ng hàng chục hécta, chật cứng các thiết bị nâng hạ, cùng các kết cấu thép khổng lồ. Đây là thiết bị cá»§a hai dá»± án Sư Tá»­ Trắng và Biển Đông Ä‘ang được các kỹ sư, công nhân cÆ¡ khí dầu khí thuá»™c Cty cổ phần dịch vụ cÆ¡ khí hàng hải (PTSC M&C) và Xí nghiệp liên doanh Vietsovpetro thi công. Kỹ sư Hoàng Đức An - Trưởng phụ trách thi công dá»± án Sư Tá»­ Trắng - cho biết: Hiện PTSC M&C huy động khoảng 600 nhân lá»±c vá»›i đội ngÅ© thợ lành nghề chiếm 400-500 người. Để hoàn thành giàn đầu giếng Sư Tá»­ Trắng vá»›i khối lượng trên 2.000 tấn, gồm 1 khối chân đế nặng 1.200 tấn, khối thượng tầng 1.100 tấn, chưa kể 1.200 tấn cọc và tuyến đường ống dài xấp xỉ 20km, công tác giám sát tiến độ rất chặt chẽ, đảm bảo công trình được bàn giao Ä‘úng thời Ä‘iểm cho chá»§ đầu tư phát triển mỏ.

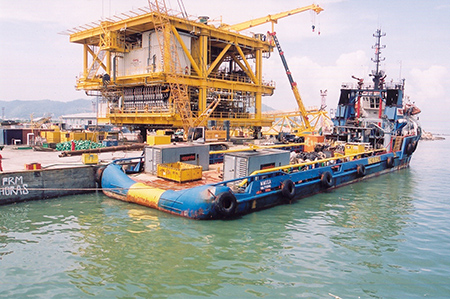

Hạ thuá»· giàn đầu giếng dá»± án Sư Tá»­ Đen.	Ảnh: Q.T
Hạ thuá»· giàn đầu giếng dá»± án Sư Tá»­ Đen. Ảnh: Q.T

Các dá»± án Ä‘óng má»›i giàn khoan cá»§a PTSC M&C cÅ©ng liên tiếp gối đầu nhau, dá»± án sau phá ká»· lục dá»± án trước. Nếu như dá»± án đầu tiên Cty chế tạo là 2 khối block nhà ở trên biển có tổng khối lượng 1.140 tấn, thì các dá»± án sau có hàm lượng chất xám và công nghệ cao hÆ¡n, khối lượng các kết cấu thượng tầng lá»›n hÆ¡n, thời gian thi công luôn được rút ngắn. Kỹ sư An phấn chấn: “Cuối tháng 4.2011, dá»± án Tê Giác Trắng cho chá»§ đầu tư Cty Ä‘iều hành chung Hoàng Long (lô 16.1) Ä‘ã vừa làm lá»… hạ thá»§y.

Công trình có tổng khối lượng chế tạo, lắp đặt lên tá»›i gần 7.000 tấn gồm 2 chân đế giàn khoan và 1 kết cấu thượng tầng (topside). Sau khi hoàn chỉnh, dá»± kiến Cty Hoàng Long sẽ tiến hành chạy thá»­ vào ngày 30.6 tá»›i, Ä‘ón dòng dầu đầu tiên vào tháng 8 vá»›i công suất khai thác khoảng 40.000 thùng dầu/ngày”.

Anh Quản Đức Hạnh - Phó phụ trách thi công dá»± án Biển Đông 1 - cho biết: Đội ngÅ© thợ hàn cá»§a PTSC M&C được các đối tác Ä‘ánh giá rất cao, là đội ngÅ© thợ lành nghề có đẳng cấp trong khu vá»±c. Tuy tuổi đời còn rất trẻ, nhưng Ä‘ã đảm nhiệm các công Ä‘oạn hàn phức tạp nhất. PTSC M&C tá»± hào có đội ngÅ© thợ hàn khoảng 2.000 người, trong Ä‘ó, nhiều người Ä‘ã đạt đến chứng chỉ 6G và 6GR là chứng chỉ cao nhất cá»§a các tổ chức quốc tế cấp.

Tá»± Ä‘óng má»›i giàn công nghệ trung tâm

Từ chá»— gia công, Ä‘óng má»›i các chân đế, đến thời Ä‘iểm này, PTSC M&C Ä‘ã thá»±c hiện được các dá»± án “chìa khóa trao tay” bao gồm cả thiết kế, mua sắm, chế tạo, vận chuyển và lắp đặt (nhà thầu EPCI) các khối thượng tầng giàn đầu giếng (phần trên chân đế, bao gồm các thiết bị phục vụ khoan, khai thác dầu khí). Kỹ sư Quản Đức Hạnh cho biết: “Biển Đông 1 là dá»± án lá»›n nhất từ trước đến nay, được Tập Ä‘oàn Dầu khí mạnh dạn giao cho Cty dịch vụ cÆ¡ khí hàng hải và XNLD dầu khí Vietsovpetro làm nhà thầu thi công theo Nghị quyết 233 về phát huy ná»™i lá»±c trong nước.

Vá»›i khối lượng lên tá»›i 12.000 tấn giàn xá»­ lý trung tâm, chân đế nặng 16.000 tấn (trước Ä‘ó dá»± án được coi lá»›n nhất là Chim Sáo có độ nặng giàn dầu giếng 1.200 tấn, chân đế 4.000 tấn), dá»± án Biển Đông 1 sẽ cho khai thác ở khu vá»±c hai mỏ khí Hải Thạch và Má»™c Tinh thuá»™c lô 05.2, 05.3, bồn trÅ©ng Nam Côn SÆ¡n có độ nước sâu nước biển lên tá»›i 115-140m.

TGĐ PTSC M&C Phan Thanh Tùng cho biết, vá»›i tiến độ rất gắt gao. Cả 2 dá»± án Biển Đông 1 và Sư Tá»­ Trắng đều phải đảm bảo tiến độ lắp đặt, chạy thá»­ vào giữa năm sau để kịp tiến độ Ä‘ón dòng dầu đầu tiên. Dá»± án sẽ phải huy động má»™t khối lượng nhân công tá»›i 3.000 người, Ä‘ã kinh qua thá»­ thách trong quá trình vừa làm, vừa học. Quá trình thi công các dá»± án trước Ä‘ó, hàng loạt sáng kiến cải tiến kỹ thuật Ä‘ã làm lợi cho Cty hàng chục tỉ đồng. Khối lượng và kích thước lá»›n cá»§a công trình giàn công nghệ trung tâm cÅ©ng yêu cầu thay đổi hoàn toàn công nghệ, phương tiện, thiết bị để chế tạo, hạ thá»§y, vận chuyển và lắp đặt ngoài biển. Trong tương lai, PTSC M&C đặt mục tiêu mở rá»™ng thị phần ra khu vá»±c, chiếm lÄ©nh khoảng 10-15% thị phần dịch vụ EPCI” - ông Tùng nói.
