- Theo Ä‘á» nghị của chủ đầu tÆ° (Táºp Ä‘oàn Dầu khí Quốc gia Việt Nam), ngày 02/7/2015, Há»™i đồng nghiệm thu Nhà nÆ°á»›c các công trình xây dá»±ng (Há»™i đồng) Ä‘ã tiến hành kiểm tra công trình, hoàn thành và công tác nghiệm thu Ä‘Æ°a vào sá» dụng công trình Nhà máy Nhiệt Ä‘iện VÅ©ng Áng 1.
Thừa ủy quyá»n của Bá»™ trưởng Bá»™ Xây dá»±ng, Thứ trưởng Bá»™ Xây dá»±ng - Phó Chủ tịch ThÆ°á»ng trá»±c Há»™i đồng Lê Quang Hùng Ä‘ã chủ trì đợt kiểm tra của Há»™i đồng vá»›i sá»± tham gia của các thành viên Há»™i đồng và chủ thể có liên quan nhÆ°: Táºp Ä‘oàn Dầu khí Quốc gia Việt Nam - chủ đầu tÆ°, tổng thầu EPC (LILAMA),vấn của chủ đầu tÆ°, chuyên gia Há»™i đồng…
Công việc chính Ä‘ã cÆ¡ bản hoàn thành
Theo báo cáo của chủ đầu tÆ°, đến thá»i Ä‘iểm này, các công việc chính của việc đầu tÆ° xây dá»±ng công trình Nhà máy Nhiệt Ä‘iện VÅ©ng Áng 1 từ công tác thiết kế, mua sắm thiết bị, thi công xây lắp đến chạy thá» Ä‘ã hoàn thành cho cả 2 tổ máy Ä‘ã cÆ¡ bản hoàn thành. Công tác thiết kế đảm bảo Ä‘áp ứng yêu cầu của Dá»± án và phù hợp vá»›i các cam kết trong Hợp đồng EPC. Việc mua sắm thiết bị được kiểm soát chặt chẽ. Công tác thi công xây dá»±ng, lắp đặt và nghiệm thu đảm bảo Ä‘áp ứng yêu cầu theo quy định của Nhà nÆ°á»›c và Hợp đồng EPC.
Há»™i đồng nghiệm thu cÆ¡ sở Ä‘ã tiến hành 71 lần kiểm tra, nghiệm thu hoàn thành chuyển giai Ä‘oạn, hoàn thành hạng mục công trình. Trong quá trình thá»±c hiện Dá»± án, Há»™i đồng Ä‘ã định kỳ hoặc Ä‘á»™t xuất thá»±c hiện các đợt kiểm tra công tác quản lý chất lượng và chất lượng các hạng mục công trình của Dá»± án, có Ä‘ánh giá và khuyến cáo kịp thá»i. Toàn bá»™ các tồn tại trong quá trình thi công xây dá»±ng do Há»™i đồng phát hiện và thông báo Ä‘ã được BQL, tổng thầu LILAMA, nhà thầu phụ khẩn trÆ°Æ¡ng kiểm tra, khắc phục kịp thá»i và báo cáo kết quả cho Há»™i đồng.

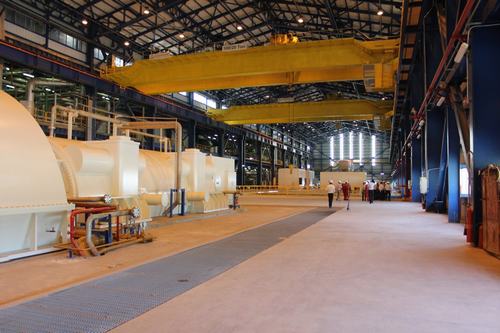

Vá» công tác chạy thá», tổng thầu LILAMA Ä‘ã hoàn thành công tác hiệu chỉnh và hoàn thành tất cả các thá» nghiệm của tổ máy bao gồm các thá» nghiệm theo yêu cầu của Hợp đồng và quy định của Quy chuẩn kỹ thuáºt quốc gia cho cả 2 tổ máy.
Song song vá»›i quá trình chạy tin cáºy, công tác Ä‘o hiệu suất của tổ máy số 1 và tổ máy số 2 cho thấy toàn bá»™ các thông số đảm bảo, đặc biệt là công suất phát tinh và suất tiêu hao nhiệt tình, có giá trị Ä‘áp ứng tốt hÆ¡n so vá»›i Hợp đồng EPC.
Tổ máy số 1 và các hạng mục dùng chung (trừ hệ thống váºn chuyển than) Ä‘ã được Há»™i đồng NTCS tổ chức nghiệm thu và các bên Ä‘ã thống nhất bàn giao Ä‘Æ°a vào váºn hành thÆ°Æ¡ng mại kể từ ngày 31/12/2014, sau khi hoàn thành chạy tin cáºy 15 ngày đầu tiên thành công. Ngoài danh mục các tồn tại cuối cùng (Final Punchlist), tổ máy còn phải thá»±c hiện 3 thá» nghiệm hoàn thành bao gồm sa thải tải, sa thải tải vá» tá»± dùng và thá» nghiệm chuyển đổi nguồn tá»± dùng.
Tổng thầu Ä‘ang thá»±c hiện các sá»a đổi cần thiết và dá»± kiến thá»±c hiện 2 thá» nghiệm sa thải tải và thá» nghiệm sa tải tải vá» tá»± dùng từ ngày 6/7/2015-12/7/2015. Công tác bảo hành cÅ©ng Ä‘ã được bắt đầu từ lúc bàn giao Ä‘Æ°a vào váºn hành thÆ°Æ¡ng mại. Tổ máy số 1 Ä‘ã được nghiệm thu đầy đủ, Ä‘Æ°a vào váºn hành thÆ°Æ¡ng mại từ 31/12/2014 và Ä‘ã cấp Chứng chỉ bàn giao có Ä‘iá»u kiện.
Tổ máy số 2 Ä‘ã được Há»™i đồng nghiệm thu cÆ¡ sở nghiệm thu và bàn giao Ä‘Æ°a vào váºn hành thÆ°Æ¡ng mại kể từ 15h ngày 12/5/2015 sau khi chạy tin cáºy 15 ngày đầu tiên thành công.
Hệ thống váºn chuyển than cÅ©ng Ä‘ã được bàn giao cùng tổ máy số 2, ngoại trừ máy dỡ than số 1 do chÆ°a chạy đủ công suất thiết kế. Hiện tổ máy Ä‘ã hoàn thành tất cả các thá» nghiệm. Tổng thầu Ä‘ang thá»±c hiện công tác xá» lý các tồn tại trong danh mục các tồn tại cuối cùng và bảo hành.
BQLDA cho rằng, cả 2 tổ máy được Ä‘ánh giá ổn định, đảm bảo Ä‘á»™ tin cáºy và an toàn cho váºn hành. Tổ máy số 2 Ä‘ã hoàn thành lắp đặt, chạy thá» và phát Ä‘iện vá»›i các thông số váºn hành ổn định, Ä‘áp ứng yêu cầu Ä‘ã cam kết trong Hợp đồng. Tổ máy số 1 Ä‘ã được Há»™i đồng NTCS nghiệm thu Ä‘Æ°a vào sá» dụng, tuy nhiên, vẫn còn má»™t số tồn tại. NhÆ°ng những tồn tại này được nháºn định không ảnh hưởng đến quá trình váºn hành.
Do váºy, BQLDA Ä‘á» nghị Há»™i đồng kiểm tra công tác nghiệm thu và chấp thuáºn kết quả nghiệm thu công trình Nhà máy Nhiệt Ä‘iện VÅ©ng Áng 1 Ä‘Æ°a vào sá» dụng.
Chấp thuáºn kết quả nghiệm thu của Há»™i đồng NTCS
Phó Chủ tịch UBND tỉnh Hà TÄ©nh - ông Äặng Quốc Khánh cho biết, Nhà máy Nhiệt Ä‘iện VÅ©ng Áng 1 được xây dá»±ng trên địa bàn Ä‘ã giúp kinh tế - xã há»™i địa phÆ°Æ¡ng phát triển, cÆ¡ cấu kinh tế của tỉnh Hà TÄ©nh có sá»± chuyển dịch theo hÆ°á»›ng công nghiệp chiếm 83%, nông nghiệp 17%. Äể đảm bảo tiến Ä‘á»™ cho dá»± án, địa phÆ°Æ¡ng Ä‘ã tích cá»±c hoàn thành công tác GPMB. Tuy nhiên, tỉnh Hà TÄ©nh cÅ©ng yêu cầu chủ đầu tÆ° hoàn thiện hạ tầng cÆ¡ sở khu vá»±c xung quanh nhà máy, đảm bảo an toàn cháy nổ và cải tạo cảnh quan khu vá»±c.
Thứ trưởng Lê Quang Hùng biểu dÆ°Æ¡ng những ná»— lá»±c vượt báºc của chủ đầu tÆ°, tổng thầu EPC (nhà thầu trong nÆ°á»›c) và các nhà thầu Ä‘ã hoàn thành đầu tÆ°, thi công xây dá»±ng nhà máy nhiệt Ä‘iện có công suất 1.200MW đầu tiên trên cả nÆ°á»›c.
Trên cÆ¡ sở báo cáo của chủ đầu tÆ°; báo cáo của tổng thầu EPC; Ä‘ánh giá kỹ thuáºt của tổ chuyên gia, quan Ä‘iểm các thành viên Há»™i đồng, Phó Chủ tịch ThÆ°á»ng trá»±c Há»™i đồng Lê Quang Hùng Ä‘ánh giá chất lượng công trình đảm bảo các yêu cầu kỹ thuáºt của thiết kế và các cam kết trong hợp đồng EPC.
Há»™i đồng đồng ý chấp thuáºn kết quả nghiệm thu của Há»™i đồng NTCS, làm cÆ¡ sở cấp Chứng chỉ bàn giao (PAC) nhằm mục Ä‘ích hoàn thành các cam kết trong hợp đồng và thá»±c hiện việc thánh toán vẫn chÆ°a hoàn thành.
Tuy nhiên, Phó Chủ tịch ThÆ°á»ng trá»±c Há»™i đồng NTNN lÆ°u ý, chủ đầu tÆ°, nhà thầu cần khắc phục các tồn tại cuối cùng theo thá»i hạn Há»™i đồng NTCS Ä‘á» xuất. Bên cạnh Ä‘ó, cần quan trắc công trình trong quá trình sá» dụng, Ä‘o đạc các thông số vá» môi trÆ°á»ng… để có thông số chính xác, tin cáºy.
Chủ đầu tÆ° cần thá»±c hiện 2 thí nghiệm còn lại của tổ máy số 1; khẩn trÆ°Æ¡ng sá»a chữa thiết bị hút than ở cảng để đảm bảo cung cấp và lÆ°u trữ than Ä‘áp ứng sản xuất liên tục.
Ngoài ra, chủ đầu tÆ° quyết liệt xá» lý tro xỉ thải và tỉnh Hà TÄ©nh cÅ©ng tạo Ä‘iá»u kiện cho các doanh nghiệp táºn dụng làm váºt liệu xây dá»±ng, sản xuất gạch không nung. BQL cần xây dá»±ng cảnh quanh xung quanh nhà máy xanh - sạch – đẹp.

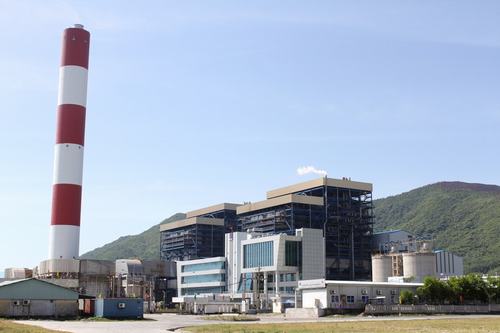

Nhà máy Nhiệt Ä‘iện VÅ©ng Áng 1 được xây dá»±ng tại xóm Hải Phong, xã Kỳ Lợi, thị xã Kỳ Anh, tỉnh Hà TÄ©nh. Công suất nhà máy 1.200MW vá»›i hai tổ máy, má»—i tổ máy 600MW. Nhà máy sá» dụng công nghệ đốt than phun trá»±c tiếp, ngá»n lá»a hình W, tuần hoàn tá»± nhiên, quá nhiệt trung gian má»™t cấp, thông số cáºn tá»›i hạn. Công trình do Táºp Ä‘oàn Dầu khí Quốc gia Việt Nam làm chủ đầu tÆ°, tổng thầu EPC là TCty lắp máy LILAMA, ngày khởi công 27/8/2009, ngày hoàn thành tổ máy số 1 là 31/12/2014 và tổ máy số 2 là 12/5/2015. |
